为能源供应和绿色发展注入新动能

国能哈热公司二期建设项目加速推进

字数:645 2025年10月08日 要闻

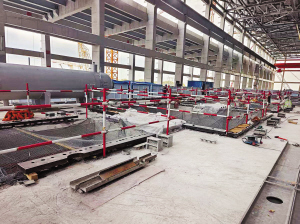

  国能哈热公司二期建设项目施工现场。
  本报讯(于静 记者 梁可心)日前,国能哈尔滨热电有限公司二期建设项目迎来重大进展——3号机组最后一块汽轮机台板顺利完成标高调整与定位复测,标志着该项目汽轮发电机组基础台板全部精准就位,正式拉开汽轮机本体安装序幕。
  汽轮机台板就位作为汽轮发电机组安装的首个重大里程碑,其精度直接关系到后续转子对中、轴承安装及机组长期安全稳定运行。此次安装的台板共计5块,需要在混凝土基础上进行毫米级的精确定位,技术要求极高。
  为确保安装质量,参建单位秉持“一次做对、精益求精”的理念,提前编制专项施工方案,组织技术交底,并对基础表面进行严格凿毛与清理,确保二次灌浆粘结牢固。施工过程中,技术人员采用高精度水准仪、合像水平仪及激光对中仪等先进测量设备,对台板的标高、水平度、中心线及纵横向位置进行多轮复测与微调。
  经过连续7天的紧张作业,所有台板最终均达到“规范要求误差小于0.10mm/m”的高标准,为后续低压缸、轴承箱及转子的安装奠定了坚实可靠的基准。台板就位作为汽机安装的关键一步,其精准度直接影响整个轴系的对中质量。
  国能哈热公司工程部专业人员协同参建单位通过精细化管理和标准化作业,确保了这一核心工序的高质量完成。此次台板的顺利就位,不仅验证了前期土建施工与设备制造的精度控制水平,也展现了参建人员协同作战、攻坚克难的能力,为实现机组按期投产目标迈出坚实一步。
  下一步,国能哈热公司二期项目将继续以高标准、严要求推进安装调试工作,全力打造安全、优质、高效的精品工程,为能源供应和绿色发展注入新动能。
