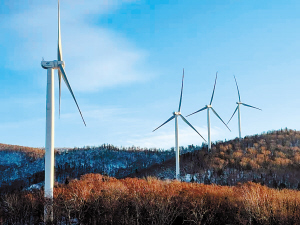

“大风车”将“绿电”送往千家万户。 本报讯(马宇兵 记者 张大星)2月27日,春寒料峭,方正县东南部张广才岭上的积雪还未消融,瑞丰风电场二期扩建的10台白色“大风车”傲立山巅。随着扇叶转动,“绿电”源源不断地从这里送往千家万户。从破土动工到全部并网发电,该项目仅用了8个月时间。
“项目自2024年4月开工建设以来,得到方正县委、县政府和所属黑龙江辰能清洁能源有限公司的全力支持,不仅环评、水保等审批手续从急从速办理,人力、设备等各类资源也优先调配使用,实现了当年开工、当年建成、当年并网发电的目标。”方正县中宇瑞丰风力发电有限公司总经理张成龙告诉记者,该项目装机容量为50兆瓦,分别为5.2兆瓦和4.8兆瓦的风机各5台,总投资约2.9亿元。为确保安全、优质、高效推进项目建设,公司全体员工和项目建设者一起,在保证安全的前提下抢抓工期,相继克服了施工现场破坏性风速强、山体地质条件复杂、运输难度大、冬季气温低等诸多不利因素,保障了项目施工有序推进。
“2024年8月17日,我们完成了首台机组首段塔筒吊装;11月25日,完成了全部10台风机的吊装工作;12月27日,首批风电机组顺利并网。”张成龙说,眼下,公司技术人员正对风电设备进行调试,让各项性能指标达到设计要求,为转入商业运营做好充分准备。
“截至目前,调试阶段已经累计生产绿电806万千瓦时,预计4月份就可以正式投入商业运营。”张成龙介绍,项目全面投运后,每年可输送约1.35亿度“绿电”,相当于少烧了4.8万吨煤、减排二氧化碳超10万吨。下一步,该公司将继续绷紧“安全弦”,加紧风电设备的调试工作,力争早日为哈尔滨清洁能源产业高质量发展注入绿色动能。
